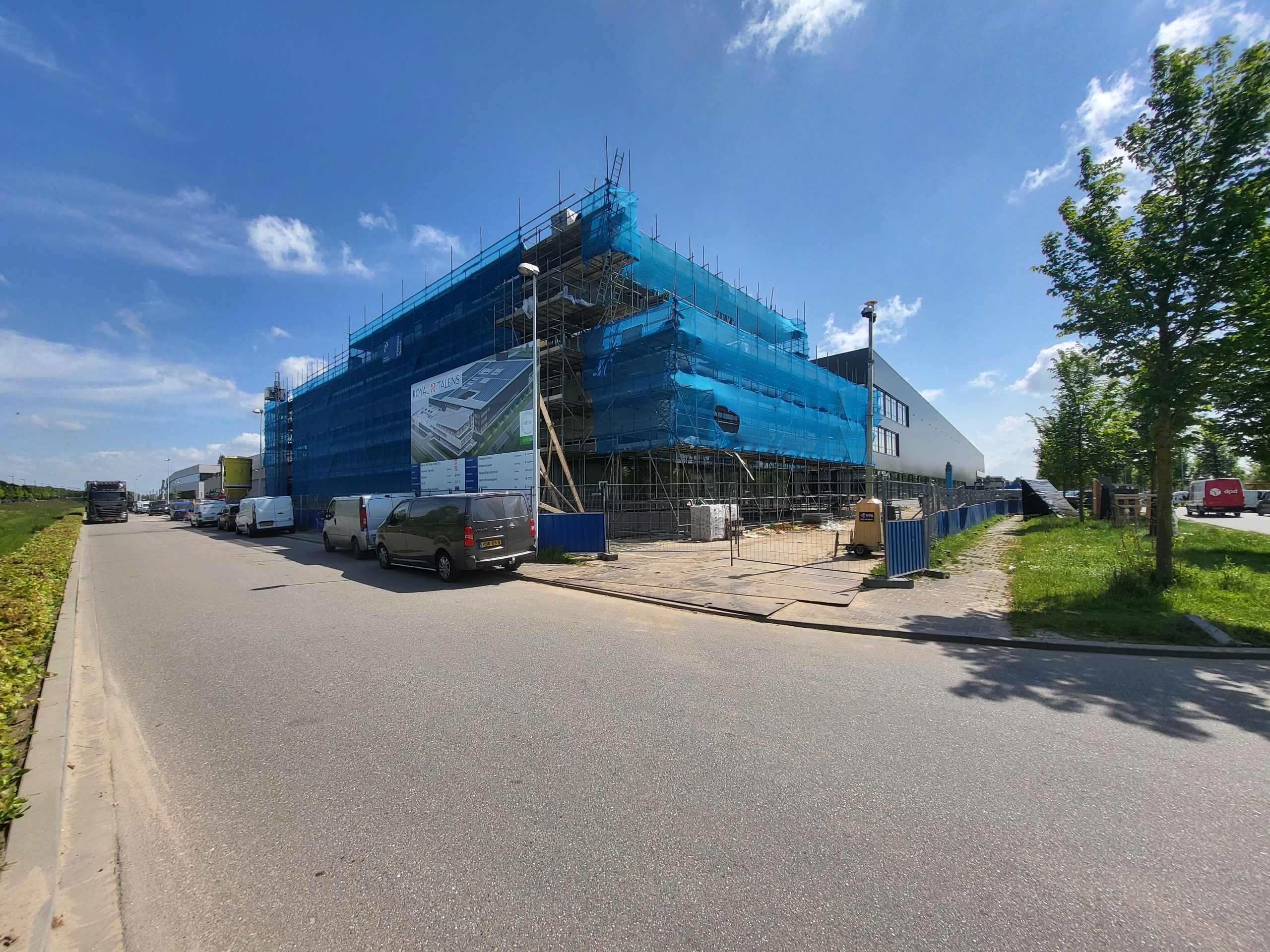

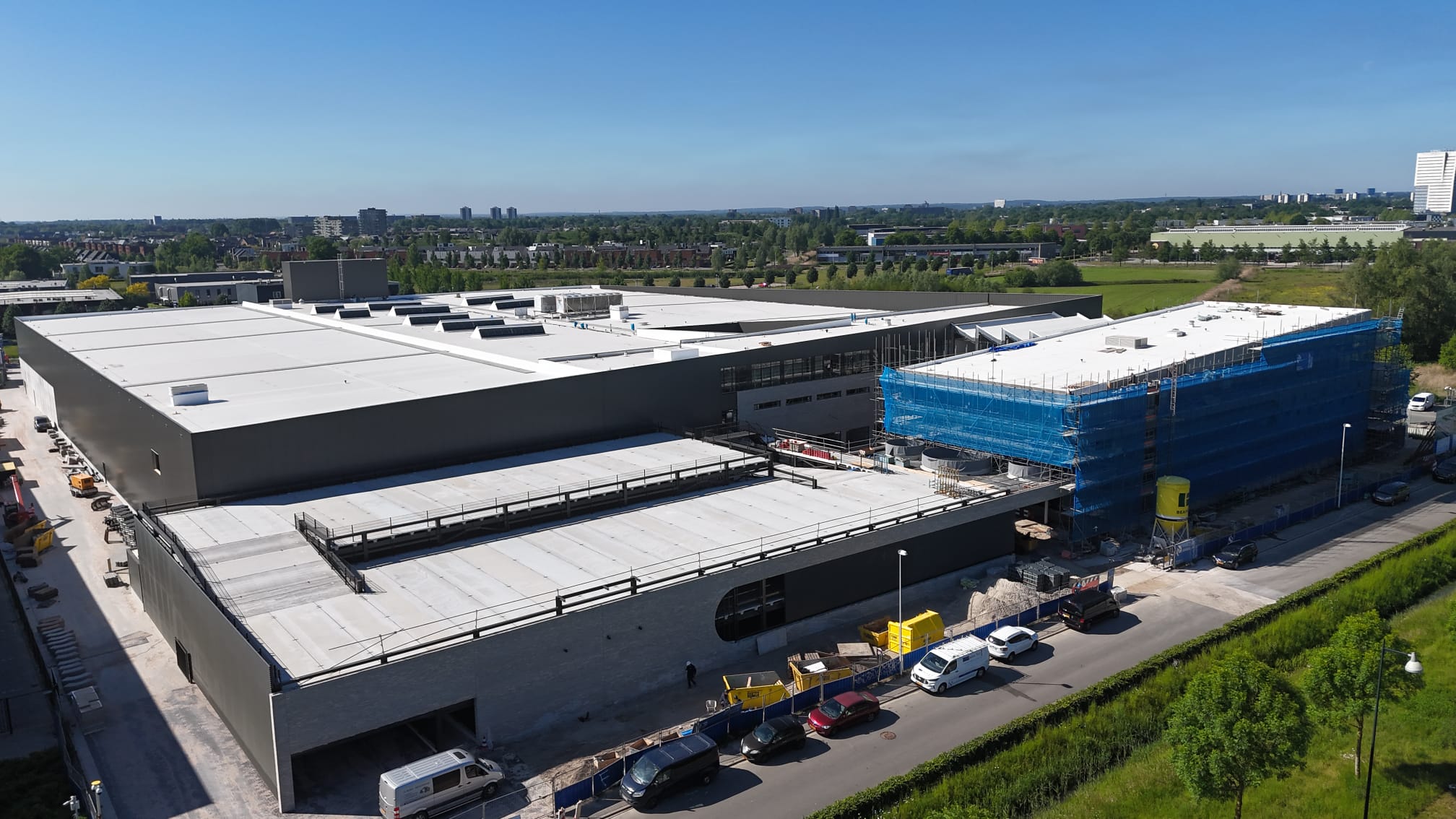

Op de bouwplaats wordt volop gewerkt en de voortgang is goed zichtbaar. De metselaar is begonnen met het metselwerk van de gevel, waardoor het pand steeds meer zijn definitieve uitstraling krijgt. Tegelijkertijd monteert de aluminium puienleverancier de laatste vliesgevels, waarmee de buitenkant van het gebouw steeds verder vorm krijgt.
Binnen is ook veel activiteit. De laatste bedrijfsvloeren zijn inmiddels gestort, waardoor we nu kunnen starten met het plaatsen van de sandwich binnenwanden. Ondertussen is de afbouwfase in volle gang. De schilder is gestart met zijn werkzaamheden en ook de tegelzetter heeft de eerste ruimtes al betegeld.
Met deze mooie vorderingen zetten we weer een flinke stap richting de oplevering!

Januari 2025
De laatste staalconstructies van zowel de silotoren als de luifel zijn succesvol gemonteerd. Daarnaast is ook de staalconstructie van de parkeergarage, inclusief de vloeren, afgerond.
In de bedrijfshal worden de vloeren momenteel geprofileerd ter voorbereiding op het storten. Ondertussen is bij het kantoor een start gemaakt met de montage van de vliesgevels, wat de uitstraling van het gebouw steeds verder vormgeeft.
Ook de afbouw van het kantoorgedeelte in de hal is in volle gang. De eerste MS-wanden worden geplaatst en netjes afgewerkt, waardoor de binnenruimtes langzaam hun definitieve vorm krijgen.
De komende periode blijven we werken aan de verdere afbouw en inrichting. We houden u op de hoogte van de voortgang!

November 2024
De bouw van ons nieuwe pand gaat in volle vaart vooruit. Een belangrijk deel van de bedrijfsvloer in het fabrieksgedeelte is inmiddels gestort en de staalconstructies van zowel de hal als het kantoor staan stevig overeind.
Daarnaast zijn alle stalen dakplaten succesvol gemonteerd, en wordt er hard gewerkt aan het magazijngedeelte, waar momenteel sandwich gevelplaten worden aangebracht.
We kijken uit naar de volgende fases: eind van dit jaar starten we met de afbouw, en begin 2025 gaan we aan de slag met het metselwerk.

Oktober 2024
De staalconstructie en dakplaten van de hal zijn deels gemonteerd, en een deel van het dak is al dichtgemaakt door de dakdekker. Halverwege november wordt de eerste sectie van de bedrijfsvloer gestort. Deze vloer is bestemd voor de machinebouwer die de fabrieksinstallatie zal bouwen.
Tegen het einde van het jaar starten we met de afbouw, waarbij de eerste binnenwanden zullen worden geplaatst.

September 2024
De staalbouwer is begonnen met het monteren van de staalconstructie, en een deel van de hal is al gereed. De prefab wanden en vloeren worden tegelijkertijd met de staalconstructie gemonteerd. Volgende week start de montage van de dak- en wandbeplating, en de eerste stort van de bedrijfsvloer staat gepland voor begin november.

Juli/augustus 2024
Het beton van de laadkuilwanden en diverse poeren van de hal zijn gestort en er is een start gemaakt met het betonwerk van het kantoor.
De ondergrond van de hal is geprofileerd en gereed gemaakt voor het aanbrengen van de HSP palen.
De HSP-stelling is gestart met het maken van de HSP palen voor onder de bedrijfsvloer. Week 37 start de staalbouwer met het plaatsen van het eerste constructiestaal.

Juni 2024
De heiwerkzaamheden en het koppensnellen is gereed en we zijn gestart met de betonwerkzaamheden van poeren en funderingsstroken.
De laadkuilen en de parkeergarage zijn ontgraven en hier is ook een start gemaakt met het betonwerk.
